공법소개

  • 공법소개
  • SUPER FLAT

SUPER FLAT

Super Flat Floor 란?

  • Super Flat Floor는 물류센터 또는 공장 등에 Rack을 13~20m 높이까지 설치하는 장소에 삼방향 지게차 사용을 위하여 영국콘크리트학회 TR34, 미국콘크리트학회 ASTME1155Fmin, 독일 DIN15185 등의 기준에 만족하는 초 평탄 바닥을 말한다.
  • Super Flat Floor를 만들기 위해서는 Long Strip 공법을 사용하는데, 이 공법은 Rack이 계획 된 구간에 일정 간격(보통 4~6m)으로 양쪽으로 Joint rail을 설치하여 그 레일을 기준으로 Screeding을 하여 평탄한 면을 만드는 공법이다.

시공방법

  • STEP.01

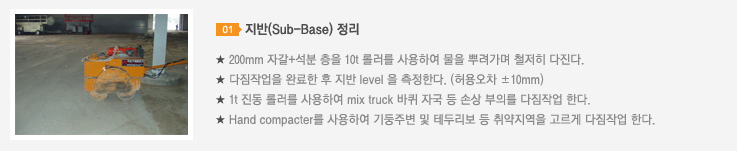

    지반(Sub-Base) 정리

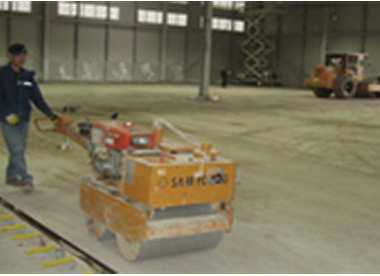

    1. 200mm 자갈 + 석분 층을 10t 롤러를 사용하여 물을 뿌려가며 철저히 다진다.
    2. 다짐작업을 완료한 후 지반 Level을 특정한다 (허용오차 ± 10mm)
    3. 1t 진동 롤러를 사용하여 mix truck 바퀴자국 등 손상 부의를 다짐작업 한다.
    4. Hand Compacter를 사용하여 기둥주변 및 테두리보 등 취약지역을 고르게 다짐작업 한다.
  • STEP.02

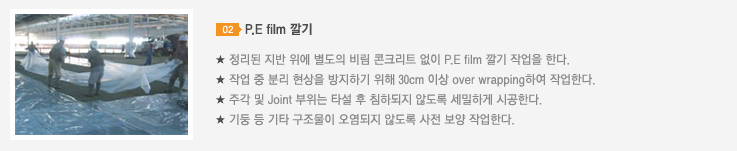

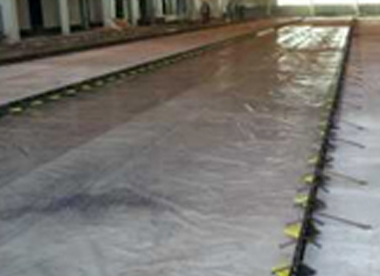

    P.E film 깔기

    1. 정리된 지반 위에 별도의 비림 콘크리트 없이 P.E film 깔기 작업을 한다.
    2. 작업 중 분리 현상을 방지하기 위해 30cm 이상 Over wrapping하여 작업한다.
    3. 주각 및 Joint 부위는 타설 후 침하되지 않도록 세밀하게 시공한다.
    4. 기둥 등 기타 구조물이 오렴되지 않도록 사전 보양작업한다.
  • STEP.03

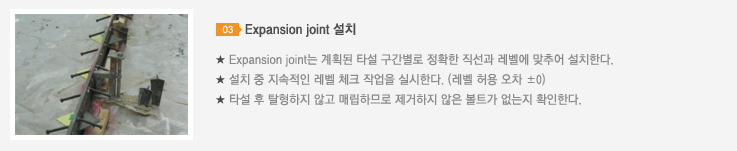

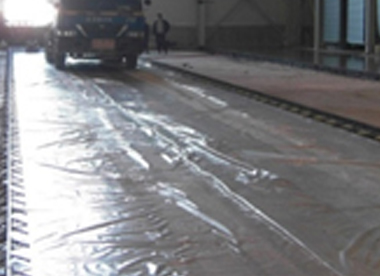

    Track Rail 설치

    1. Track Rail는 계획된 타설 구간별로 정확한 직선과 레벨에 맞추어 설치한다.
    2. 설치 중 지속적인 레벨 체크 작업을 실시한다. (레벨 허용 오차 ±0)
    3. 타설 후 탈형하지 말고 매립하므로 제거하지 않은 볼트가 없는지 확인한다.
    4. 작업 완료 후 레벨이 맞는지 레벨 검측기를 사용하여 다시 한 번 검측한다.
  • STEP.04

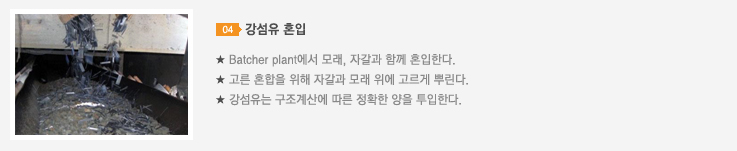

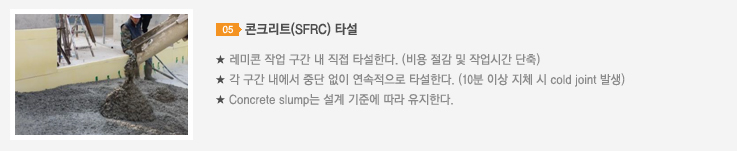

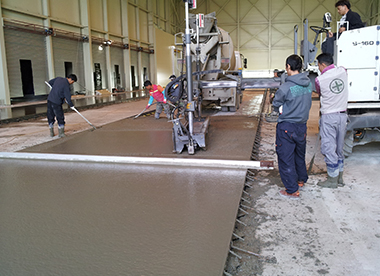

    콘크리트(SFRC) 타설

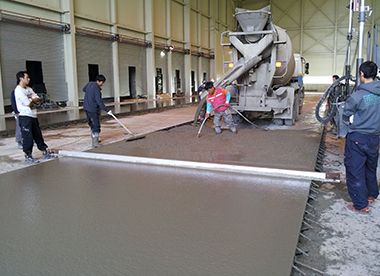

    1. 레미콘 작업 구간 내 직접 타설한다. (비용 절감 및 작업시간 단축)
    2. 각 구간 내에서 중단 없이 연속적으로 타설한다. (10분 이상 지체 시 Cold Koint)발생
    3. Concrete slump는 설계 기준에 따라 유지한다.
  • STEP.05

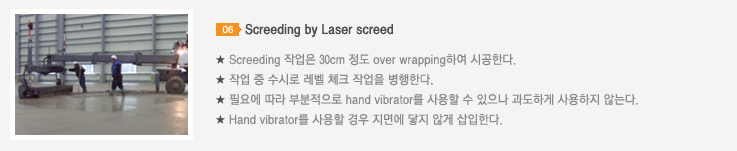

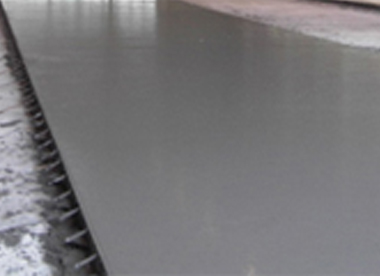

    Screeding by Laser screed

    1. Screeding 작업은 30cm정도 over wrapping하여 시공한다.
    2. 작업 중 수시로 레벨 체크 작업을 병행한다.
    3. 필요에 따라 부분적으로 Hand Vibrator를 사용할 수 있으나 과도하게 사용하지 않는다.
    4. Hand Vibrator를 사용할 경우 지면에 닿지 않게 삽입한다.
  • STEP.06

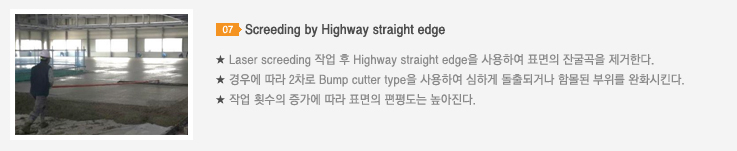

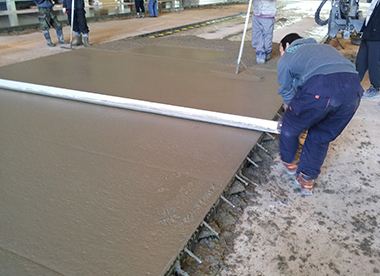

    Screeding by Highway straight edge

    1. Laser Screeding 작업 후 Highway straight edge을 사용하여 표면의 잔굴곡을 제거한다.
    2. 경우에 따라 2차로 Bump cutter Type을 사용하여 심하게 돌출되거나 함몰된 부위를 완화시킨다.
    3. 작업 횟수의 증가에 따라 표면의 편평도는 높아진다.
  • STEP.07

    양생

    1. 타설완료 후 안전띠를 설치하여 구간 내 출입을 통제한다.

    2. Joint 오염 부위를 정리한다.
    3. 현장노하우와 작업자의 의견을 반영하여 Finisher 등 장비 투입의 최적시키를 결정한다.
  • STEP.08

    Floating

    1. 1차 Fan Type 시공

    2. 표면의 수분을 증발시켜 건조 상태로 유도한다.
    3. 전 구간을 규칙적으로 운행하여 고르게 압밀한다.
    4. 레벨 체크 작업을 병행한다.
  • STEP.09

    Restaightening

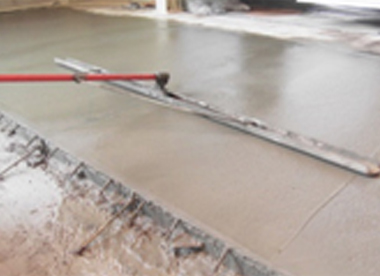

    1. 1차 마감면을 Straight bar로 Level-up 작업한다.
    2. 작업 횟수의 증가에 따라 표면의 편평도가 높아진다.
  • STEP.10

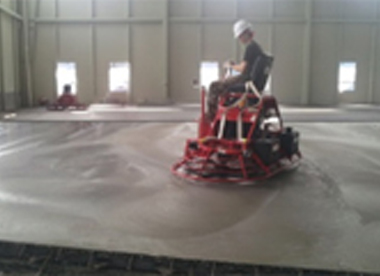

    Trowelling

    1. 2차 Blade Type 시공
    2. 속도와 강도를 조절하면서 고른 광택을 유발한다.
    3. 과도하게 시공하지 않고 적절한 시기에 마감한다.
  • STEP.11

    보양

    1. 타설 완료 후 안전띠를 설치하여 구간 내 출입을 일체 금지한다.
    2. 현장 여건에 따라 비닐, 부직포 및 천막지 등으로 보양한다.
  • STEP.12

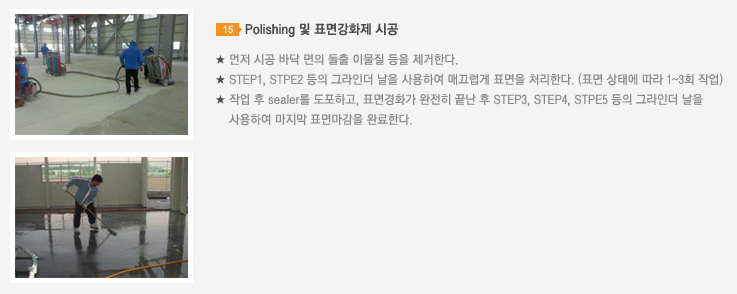

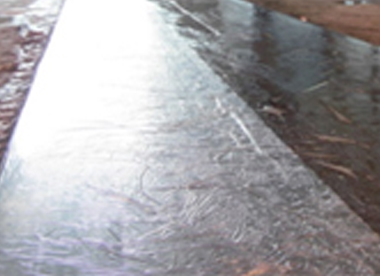

    Polishing 및 표면강화제 시공

    1. 먼저 시공 바닥 면의 돌출 이물질 등을 제거한다.
    2. STEP.01 / STEP.02 등의 그라인더 날을 사용하여 매끄럽게 표면을 처리한다.
      (표면 상태에 따라 1~3회 작업)
    3. 작업 후 Sealer 를 도포하고, 표면강화가 완전히 끝난 후 STEP.03 ~ STEP.05 등의 그라인더 날을 사용하여 마지막 표면 마감을 완료한다.
